问题描述:
在CSiBridge中,预应力钢束是怎么定义的,钢束的水平布置及竖直布置是依据什么规则输入的?
解答:
在软件中用户可通过命令:【桥梁>预应力钢束>添加新钢束】来添加预应力钢束。在该对话框中,用户可定义预应力钢束的所有参数:荷载模式、张拉方式、钢束材料、钢束面积等,这里不做详细介绍。这里主要介绍的是在软件中如何准确的输入预应钢束位置,该输入规则适用于所有类型的预应力钢束。
这里以某连续梁桥的一根预应力钢束2M2为例,说明该预应力钢束的输入方法;该钢束布置形状如下图所示:

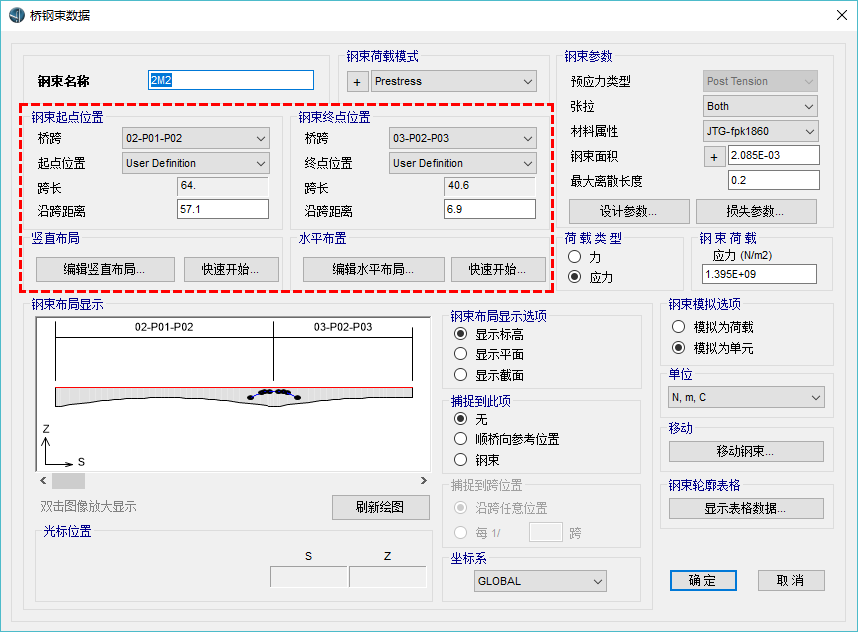

第一,在定义该钢束的位置时,首先需输入钢束的起点位置及终点位置,在下图红色选框中,输入钢束起点及终点到其所在桥跨端点的距离。钢束2M2起点位于第2跨,距离第二跨起始端距离为57.1m;终点位于第3跨,距离第三跨起始端为6.9m,填入数值如下所示;

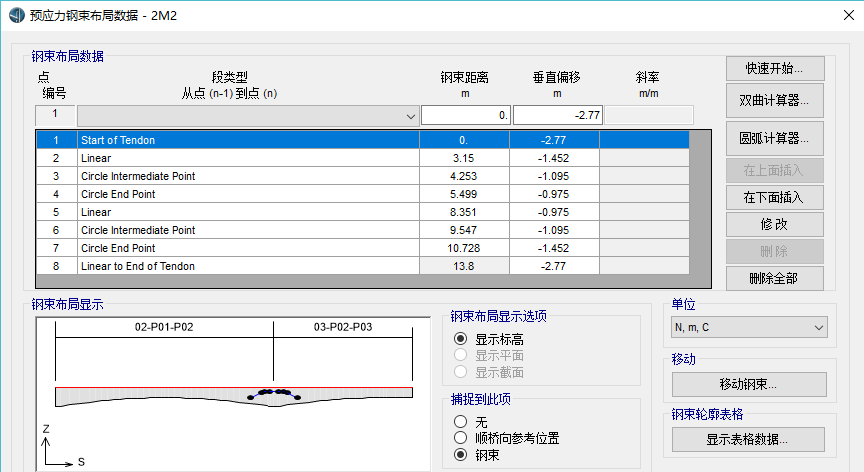

第二,确定预应钢束起点位置和终点位置之后,可定义预应力钢束的竖直布局和水平布局。CSiBridge依据钢束控制点来确定钢束布置,如钢束的起始点、直线到圆弧过渡点、圆弧中点、圆弧结束点等。钢束的竖直坐标均以梁顶水平线为参考,梁顶水平线标高默认为0。依据各个控制点到起始点的距离可以确定控制点的【钢束距离】;依据各个控制点到梁顶水平线距离可以确定控制点的【垂直偏移】,将上述钢束整理后,其输入数据如下:
其中,各个段类型的意义如下:
linear—当前输入数据点n和前一个数据点n-1之间为线性函数变化;
Parabola
Intermediate Point—当前输入数据点n和前一个数据点n-1之间为二次函数变化,该二次函数通过n-1点、n点和n+1点;
Parabola
End Point—当前输入数据点n和前一个数据点n-1之间为二次函数变化,该二次函数通过n-2点、n-1点和n点;
Parabola
End Point and Initial
Slope—当前输入数据点n和前一个数据点n-1之间为二次函数变化,该二次函数通过n-1点和n点,并且n-1点处的斜率与前一分段函数连续。如果没有前一分段函数则该段初始斜率为0;
Parabola
End Point and Final
Slope—当前输入数据点n和前一个数据点n-1之间为二次函数变化,该二次函数通过n-1点和n点,并且n点处的斜率与后一分段函数连续。如果没有后一分段函数则该段终止斜率为0;
Circular
Arc Intermediate Point—当前输入数据点n和前一个数据点n-1之间为圆曲线变化,该圆曲线通过n-1点、n点和n+1点;
Circular Arc End
Point—当前输入数据点n和前一个数据点n-1之间为圆曲线变化,该圆曲线通过n-2点、n-1点和n点;

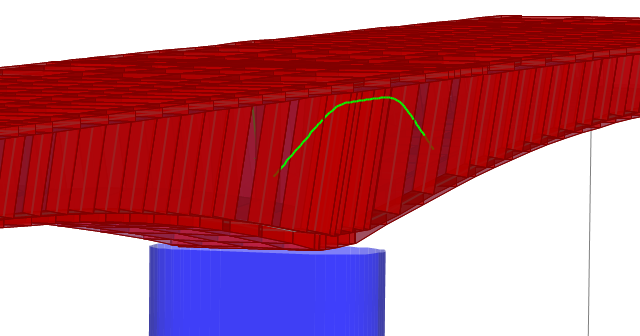

第三,预应力钢束的水平布局的定义方式于钢束竖直布局的定义方式类似,这里不再重复介绍。定义完成后预应力钢束显示如下:
