问题描述:

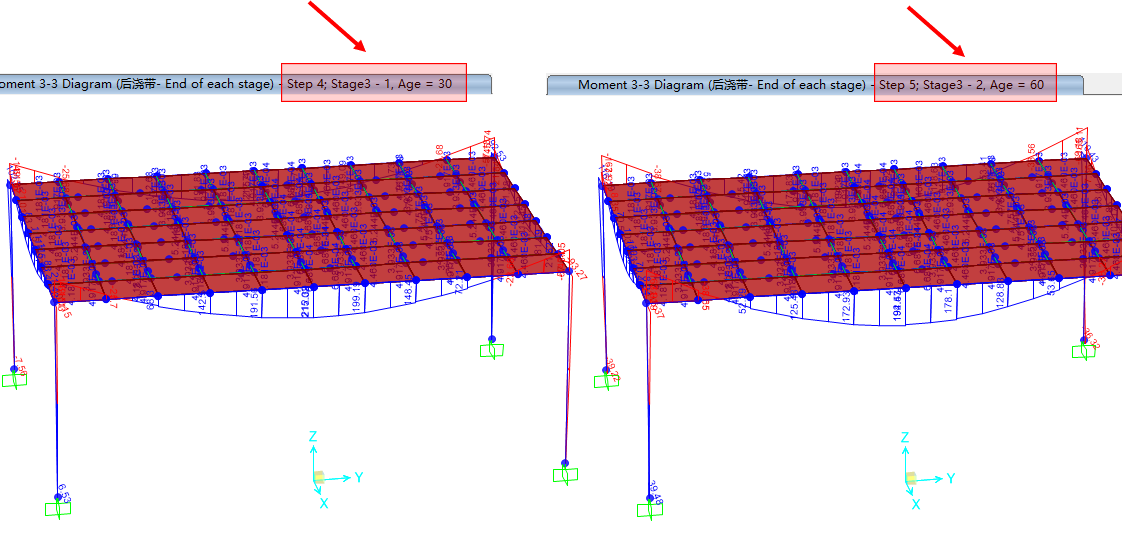

施工阶段施工分析时,工况中设置了【只保存各阶段终止状态的结果】,但是看内力时该阶段仍然有两个step。类似下图所示,“Stage3”中有两个step,"Step4; Stage3-1"和"Step5; Stage3-2",这两个step的弯矩值还不一样,这两个步有什么区别?为何有的工况没有分两个阶段显示。
解答:
阶段施工分析结果中,同一阶段不同的“Step”表示结构不同的状态。对于施工阶段分析中的每一个阶段,程序的计算可以分为两个步骤:
(1)仅考虑该阶段结构和荷载的改变。即结构形式和荷载形式的变化是瞬时完成,不占用任何的时间。
(2)仅考虑材料的时间相关效应。如果指定了阶段持时,在这段时间内结构和施加的荷载保持不变,但是会发生内部应力重分布。
如果某一阶段中既定义了结构和荷载的改变,又定义了阶段持时,那么该阶段的结果会分为两个步骤显示。步骤1(Stage X-1),仅计算了结构和荷载改变引起的效应;步骤2(Stage X-2),计算在步骤1状态下经过阶段持时后,由材料的时间属性引起的效应。如果某一阶段中仅定义了结构和荷载的改变,或仅定义了阶段持时,那么该阶段仅显示一个步骤。显示的步骤即为该阶段定义的操作。

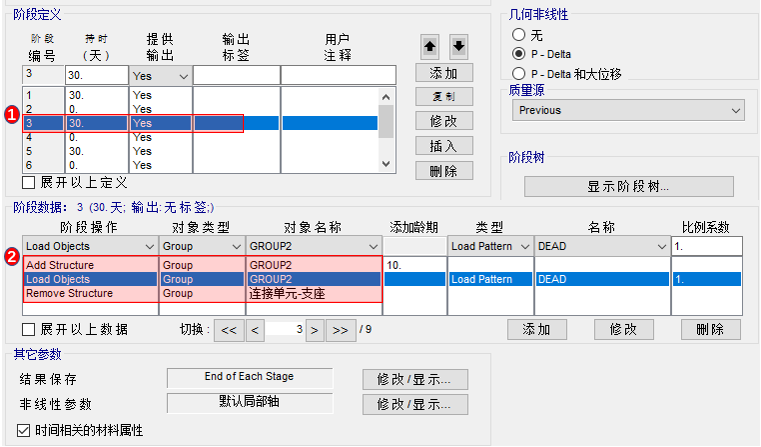

以问题中的模型为例,如下图所示。阶段3中,阶段持时为30天。在该阶段添加了“GROUP2”,并对“GROUP2”施加了恒荷载,同时移除了“连接单元-支座”。
在查看施工阶段分析结果时,如问题中的截图,“阶段3”分为两个步骤显示。"Step4; Stage3-1"表示在阶段3中添加了“GROUP2”,并对“GROUP2”施加了恒荷载,同时移除了“连接单元-支座”。该变化时瞬时完成的,不考虑结构材料的龄期变化。"Step5; Stage3-2"表示结构在“Stage3-1”状态下,考虑30天的龄期效应后结构的状态。
