问题描述:
含有预应力钢束的模型运行完毕后,可以查看相应的工况下预应力的损失,如下图所示。图中程序输出了多个预应力损失的数值,如:锚固前、锚固后、扣除其他损失后、力响应。这些数值分别表示的含义是什么?
解答:

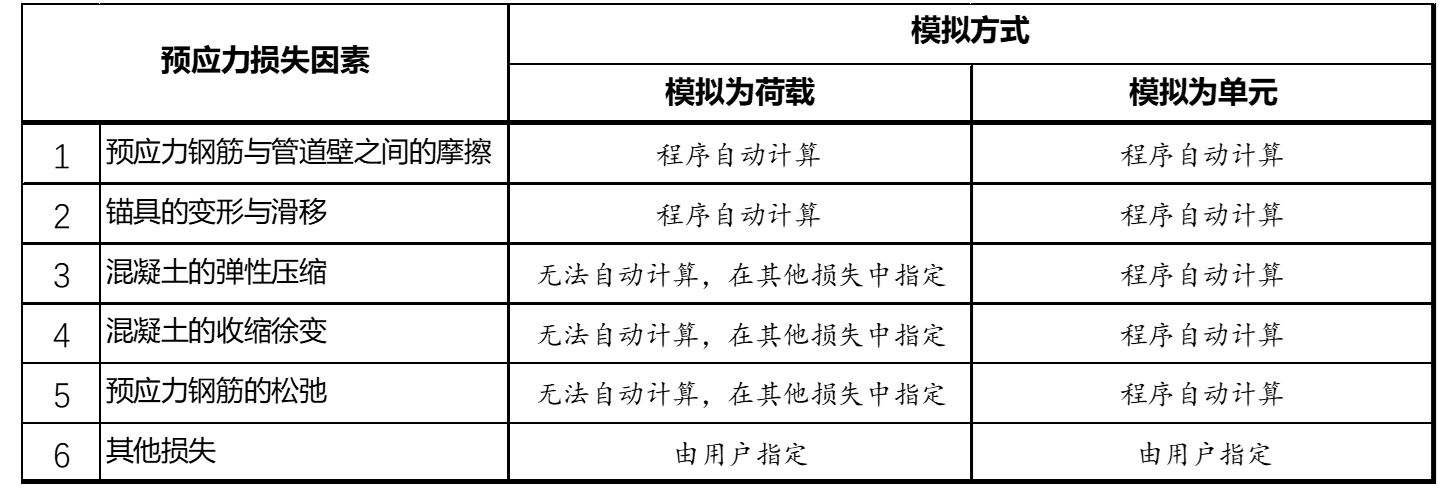

在 SAP2000 及 CSiBridge 中钢束可以采用"荷载"或是"单元"模拟,定义好预应力损失参数后程序会自动考虑预应力损失。关于预应力损失参数的定义可以参考知识库文档”钢束预应力损失参数定义“。对于不同模拟方式,考虑预应力损失的方式不同。钢束模拟方式与考虑预应力损失因素之间的关系如下表所示:
注意: ⑥ 其他损失一般由用户指定,该部分损失会自动叠加由程序计算的 ①+②+③+④+⑤ 引起的预应力损失。钢束模拟为"荷载"时由 ③+④+⑤ 引起的预应力损失程序无法自动计算,因此一般由用户在⑥ 其他损失中指定。而当钢束模拟为"单元"时,程序会自动计算 ③+④+⑤ 引起的预应力损失,因此一般不需要指定。
程序中预应力损失分两类显示:
【当前荷载模式】中计算的预应力损失是由于钢束滑移及锚固等因素造成的,包括摩擦滑移、锚具变形钢筋回缩和接缝压缩以及在预应力损失参数中定义的其他损失引起的。
-
锚固前(Prior to
Seating):表示预应力张拉后,扣除了 ① 预应力钢筋与管道壁之间摩擦引起的预应力损失,此时钢束的预应力数值采用视图中采用紫红色线条表示;
-
锚固后(After
Seating):表示钢束锚固后,扣除了 ① 预应力钢筋与管道壁之间摩擦引起的预应力损失+ ② 锚具的变形与滑移引起的预应力损失,此时钢束的预应力数值采用红色线条表示;
-
扣除其他损失后(After Other
Losses):扣除了 ① 预应力钢筋与管道壁之间摩擦引起的预应力损失 + ② 锚具的变形与滑移引起的预应力损失 + ⑥ 其他损失引起的预应力损失,此时钢束的预应力数值采用绿色线条表示。
【当前荷载工况/组合】中计算预应力损失考虑了与梁体的协调变形,与该窗口中选择的“荷载工况与组合”相关。在对应的工况或是组合下程序会自动计算:①+②+③ 混凝土的弹性压缩 + ④ 混凝土的收缩徐变+ ⑤ 预应力钢筋的应力松弛引起的预应力损失,预应力钢束有效预应力在图中采用蓝色线条显示。
